柳州白露大橋次高壓過江燃?xì)夤艿老滤┕ぷ鳂I(yè)順利完成
2018年5月31日上午,柳州中緬長輸管道天然氣柳州市主城區接氣工程——柳州白露大橋次高壓過江燃?xì)夤艿老滤┕ぷ鳂I(yè)工程順利完成。這是繼2010年柳州中燃公司完成靜蘭大橋中壓過江管施工工程成功后,又一個較大規模的過江管下水施工作業順利完工。
白露大橋次高壓過江管是中緬線長輸管道天然氣柳州接氣工程項目重要內容之一,是天然氣進入柳北區的唯一管道,也是2019年柳北片區焦?fàn)t氣置換工程的關鍵環節,其意義十分重大。
該項目從白露大橋上游約300米河段處的柳江河床底通過爆破溝槽穿越過江。過江管道長度650m,設計壓力為1.6MPa,管徑DN600,采用常溫加強型3層PE防腐,設計使用年限為30年。公開招標合同工期為180天。
2018年2月28日,珠江委依據《珠江委關于柳州白露大橋次高壓過江燃?xì)夤艿拦こ探ㄔO(shè)方案準予水行政許可決定書》,批準柳州白露大橋次高壓過江燃?xì)夤艿澜ㄔO(shè)工程。

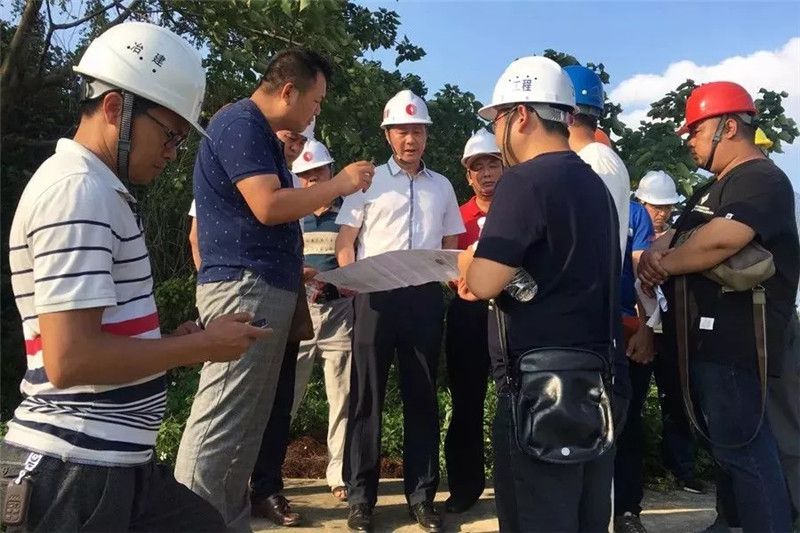

此后,柳州中燃公司多次召開過江管推進協調會,聽取了施工單位、監理單位對白露大橋次高壓過江管燃?xì)夤艿肋M(jìn)行圖紙會審意見及工期倒排。公司主要領導還多次出面協調柳州市住建委、柳州市公安局、海事局、水利局、柳南區政府、柳北區政府等政府相關職能部門,在這些部門的大力支持下,柳州中燃公司克服了前期手續辦理、拖管穿越柳江12座大橋、節假日及炸藥供應不足、征地受阻等諸多困難,為后期施工奠定了堅實的基礎。

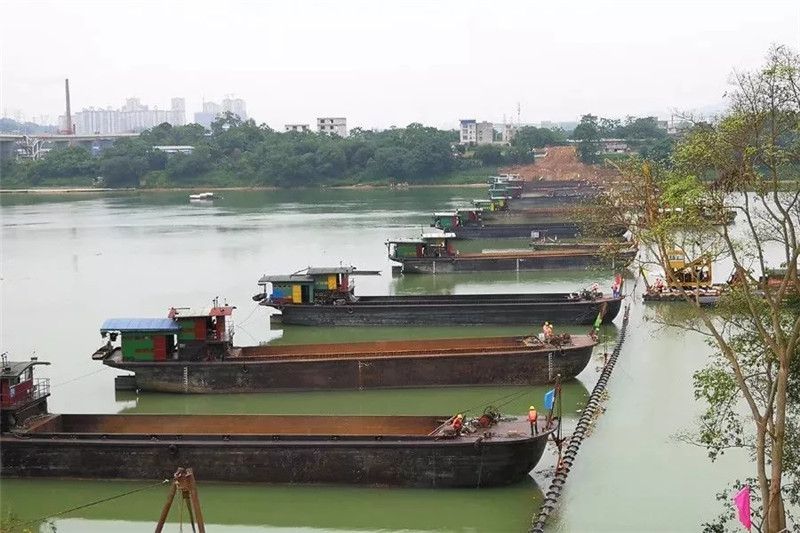

2018年3月15日,施工單位正式開展水下巖石層爆破作業,拉開了白露過江管水下施工的序幕。
白露過江管水下淤渣工程量27000方,水下巖石層爆破量13000方,總共為40000方。為了在洪水到來之前順利完成燃?xì)夤艿老滤鳂I(yè),柳州中燃公司工程部精心組織施工單位,優化、細化日工程量,科學采取并行、交叉作業形式,使爆破、清渣、焊管、監檢等工序有條不紊按計劃順利推進。為保證過江管沉管后的安全,按設計要求安裝配重塊(463組)、馬鞍壓塊(868塊)。為了完成相關配件在管道沉管前到位,工程部安排專人每天巡查制作現場,堅持安全第一的職責,緊盯施工質量、產量,同時要求監理每天必須對現場生產的產品進行驗收、記錄。
在柳州中燃公司領導親自指揮協調和工程部的扎實推進下,白露大橋過江管從3月15日實際開工至5月31日完成,僅用了75天就完成了650米過江管道沉江工程,為2019年柳北區焦?fàn)t氣置換天然氣工作打下了堅實基礎。
(圖文/楊漢全、謝少蓓)
